冷卻塔防腐涂裝施工方案及工藝流程--江蘇悅中悅高空工程有限公司


冷卻塔防腐涂裝施工方案及工藝流程

1.冷卻塔外壁標識設計原則

1.1.冷卻塔是鋼筋混凝土結構,體積龐大,由于生產運行活動中的煙氣的侵襲,煙氣中的SO2、CO2、HCLHF等氣體與周圍空氣混合,對冷卻塔外壁造成長期的腐蝕侵襲,同時四季溫度變化引起的凍融、雨雪風沙的侵蝕、紫外線輻射等都會對筒壁造成損害。冷卻塔外壁結構基層進行防腐處理設計原則為

1.1.1.基層防腐體系成熟、安全可靠;

1.1.2.基層防腐保護作用持久,免維護使用10-15年以上;

1.1.3.基層防腐涂層與混凝土基層有良好的附著力,漆膜致密,堅固耐久,屏蔽作用好,對腐蝕介質穩定;

1.1.4.基層防腐涂層耐化學介質、耐低溫、耐凍融、耐水、耐濕熱、耐沖刷;

1.1.5.基層防腐涂層抗碳化、耐氣候老化;

1.1.6.罩面層防腐涂層保光、保色性優;

1.1.7.美化配套體系施工方便、容易操作。

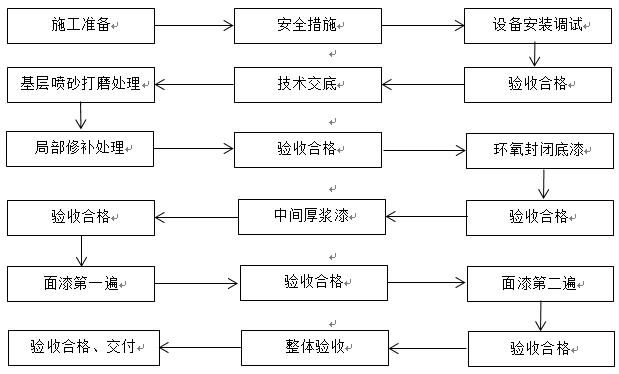

2.冷卻塔外壁施工工藝流程

2.1.基層處理

2.2.冷卻塔外壁如若有局部缺損表面,基料修補抹平基層處理

2.3.基層涂料施工

2.4.面層涂料施工

3.施工技術控制

3.1.基層處理

3.1.1.混凝土基層表面必須清潔、堅固、密實,必須達到冷卻塔及混凝土設計強度指標,局部部位結合打磨工具將混凝土表面的浮漿、溢出的水泥渣、油污等污染物清除干凈。

3.1.2.混凝土基層表面必須平整。如有滲漏點必須進行堵漏處理,確保沒有滲漏水跡銹斑等。

3.1.3.混凝土表面如若有外露的鋼筋頭及金屬預埋件必須徹底清除。具體方法是:將外露金屬周圍的混凝土鑿除,使外露金屬充分露出,再將外露金屬沿最低處切除,然后使用符合要求的混凝土修補材料將鑿除部位的混凝土修補平整,修補部位干燥之后再與混凝土表面一起整體防腐涂裝。

3.2.缺陷修復

3.2.1.冷卻塔外壁如若有局部孔洞、蜂窩狀缺陷表面,采用超支化基料修補抹平基層處理。

3.2.2.經基層處理合格的煙囪及外壁有缺陷的局部表面采用超支化基料修補抹平。

3.2.3.修補的超支化基料施工厚度要均勻,基層要完全覆蓋,邊角要圓弧過渡。

3.3.基層涂料施工

3.3.1.缺陷局部修補超支化基料的表面必須干燥固化后(低溫需適當延長干燥時間)方可可進行油漆涂裝施工。

3.3.2.外壁施工受風力影響,不建議噴涂,建議采用滾涂方法施工,底漆涂刷要均勻,厚度要達到規定要求,注意搭接寬度,漆膜表面應均勻、無流掛、無裂紋、無氣泡、無漏涂、無明顯色差。

3.3.3.面漆兩遍間隔一般24小時以上,低溫需適當延長間隔時間,需在第一道涂層干燥固化后再涂刷第二道涂層。

3.3.4.面漆采用滾涂方法施工,涂刷要均勻,厚度要達到規定要求,注意搭接寬度,漆膜表面應均勻、無流掛、無裂紋、無氣泡、無漏涂、無明顯色差。


江蘇悅中悅高空工程有限公司技術部
