電廠鍋爐架構外墻板安裝


鍋爐鋼架外墻裝飾板安裝施工方案

一、工程簡述

1.1、工程概況

浙江浙能紹興濱海熱電有限責任公司一期工程于2011年9月正式投產運行,經過近五年的運行使用,很多地方已經出現破損、脫落等情況。廠區的去工業化設計是對建構筑物維護結構的一次重塑,可以幫助鞏固建筑外圍護結構,同時能夠更好地保護內部設備,從而促使電廠更好地運行工作。根據設計圖紙要,需要進行主廠房鍋爐上部48.600m~73.940m(部分39.000m~73.940m)標高范圍內區域外墻進行去工業改造施工。

1.2、工程范圍及內容

主廠房及鍋爐外立面改造,包括根據施工圖完成上述施工范圍的部分原有壓型鋼板拆除,新增鋼抗風柱及支撐施工,新增墻板及檁條安裝,以及相應涉及的調試工作;滿足項目驗收條件,以及最終交付使用等。完成施工范圍所涉及到的相關材料的采購、運輸、卸貨、場內運輸和管理及配合調試。

1.3、工程建設關系

1)工程名稱:浙江浙能紹興濱海熱電有限責任公司一期工程去工業化改造項目

2)工程地點:紹興濱海工業區九七丘

3)建設單位:浙江浙能紹興濱海熱電有限責任公司

4)監理單位:安徽能建工程監理咨詢有限公司

5)施工單位:江蘇悅中悅高空工程有限公司

二、編制依據

2.1《浙江浙能紹興濱海熱電有限責任公司一期工程去工業化改造項目招標文件》;

2.2《綠色施工導則》建質[2007]223號;

2.3《建筑工程施工質量驗收統一標準》GB50300-2013;

2.4《工程測量規范》GB50026-2007;

2.5《火力發電廠工程測量技術規程》DLT 5001-2004;

2.6《建筑防腐工程施工及驗收規范》GB50212-2002;

2.7《火力發電廠焊技術規程》DL/T 869-2012;

2.8《建筑幕墻通用技術要求及構造》13J103-1;

2.9《電力建設施工質量驗收及評定規程》第一部分.土建工程DL/T5210.1-2012;

2.10《工程建設標準強制性條文》(電力工程部分2011版);

2.11《電力建設安全工作規程(火力發電廠部分)》DL5009.1-2014;

2.12《電力工程達標投產管理辦法》(2006版);

2.13《建設工程項目管理規范》GB/T 50326-2006;

2.14《建設工程質量管理條例》國務院令279號;

2.15《建設工程文件歸檔整理規范》GB/T 50328-2014;

2.16國家和行業頒布的其他現行規范及標準;

2.17本公司《施工工法》、本公司《質量、環境、職業安全與健康綜合管理手冊》、《質量、環境、職業安全與健康綜合管理程序文件》。

三、施工準備

3.1、技術準備

3.1.1施工管理人員學習掌握施工方案、工作程序的內容和要求,向操作工人進行技術交底以及安全交底,讓所有施工人員理解并知曉自己的職責與工作內容。

3.1.2根據編制的主廠房上部結構施工進度計劃,在各工序施工前提前制定各項加工計劃和材料需求計劃。內、外部接口已策劃好并明確了接口人員與聯絡渠道。

3.1.3外墻彩板圍護的二次設計應與鋼結構二次設計同步進行,解決彩板墻架系統與主體鋼結構的接口問題,通過設計優化和整合加快彩板施工進度、提高施工效率。

3.1.4對作業人員進行質量、安全技術交底讓全體施工人員了解熟悉施工順序、工藝流程、質量標準,并明確施工過程中的危險因素。

3.1.5安排對特種工種,高空作業人員進行體檢和專業培訓。

3.2、人員準備

根據安全網絡進度計劃制訂勞動力需用計劃,所有進場施工人員必須進行安全教育培訓,并考核合格后方可上崗,特種作業人員必須持證上崗。

勞動力劃分見下表:

序號

人員

數量

職責

1

技術負責

1

負責施工的技術管理,編制合理的施工工藝保證施工質量,并處理施工中出現的技術問題。

2

施工員

3

負責施工組織并安排人員、材料、機具,協調現場施工工作。

3

質檢員

2

負責監督檢查施工過程質量控制,發現問題應及時向上級反映,把好質量關。

4

安全員

1

負責監督檢查施工現場安全及文明施工

5

架子工

5

搭設腳手架子

6

高空作業

4

檁條、鏡平板安裝

7

其他

6

輔助工種

3.3、機具準備

施工工器具準備詳見下表:

施工機具配備計劃表

序號

名  稱

規  格

數  量

1

卷揚機

JK-2

2臺

2

等離子弧切割設備

CG1-30

2臺

3

專用剪

/

10把

4

全站儀

TC2002

1臺

5

水準儀

S3

1臺

6

電焊機

BX1-500

2臺

7

云石機

/

3臺

8

手電鉆

/

20把

9

螺栓批

/

15個

10

對講機

/

6個

11

吸塵器

DL-001

4臺

12

纖維吊裝帶

5t

2條

注:根據現場需要隨時對現場機具進行調整補充;各種工器具準備齊全并檢驗合格。

3.4、材料準備

3.4.1在材料供應廠家選定并完成報審工作后,根據材料進場計劃,由物資管理部有序地組織材料材料進場,保障現場施工正常進行。

3.4.2編制材料進場計劃時,注意各種配件應同時進場。

3.4.3材料的型號、規格等必須符合設計及規范要求;組織對進場材料進行驗收;拆除板材外包裝,檢查板面的油漆,板的邊緣及泛水板等的是否有變形、劃傷的情況,如發現質量問題,立即通知供應商進行更換。各種材料的數量滿足施工進度要求。

3.4.4施工材料(包括金屬板、保溫材料、密封材料及緊固件)的合格證書、檢測報告及材質證明書等收集齊全。

3.4.5材料的存放

板材成箱、成捆來料卸車時,必須按板材包裝箱、捆上的吊卸點進行綁扎吊卸。金屬板的堆放場地應平坦、結實,且便于排水。裝箱、打捆的板材不得疊放超過三層,疊放支撐點不得直接與板材表面接觸。并且每隔1~2m加放墊木。板材在現場存放時,應用苫布履蓋并綁扎牢固。板材堆放場地應遠離施工現場,防止被墜落的雜物損壞。

3.4.6電動工具準備齊全并經過檢驗合格,卷揚機的負荷試驗合格。

四、吊籃的安裝和使用

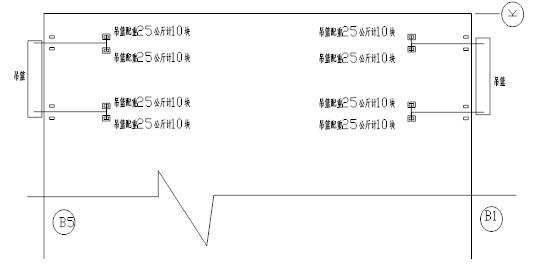

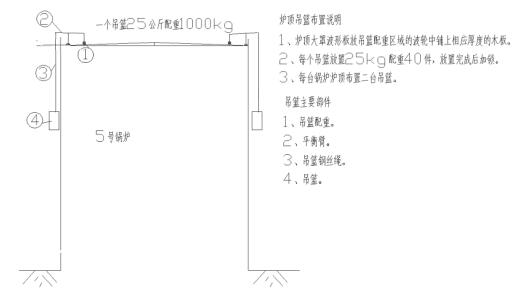

爐頂?shù)趸@安裝簡圖

4.1作業吊籃安裝

4.1.1將作業平臺拼裝部件放置在鍋爐的底部施工位置,用規定配套的螺栓將各部件拼裝成整體。

4.1.2在工作平臺規定位置安裝好提升機的安裝架,將提升機和安全鎖安裝在安裝架下。

4.1.3在作業平臺護欄的適當位置安裝電器開關箱。

4.1.4接通電源后,依次啟動各提升機,然后將對應牽引鋼絲繩插入提升機,使各吊點提升機鋼索受力均衡,同時安全鎖鋼絲繩插入處于打開的安全鎖中。

4.1.5為了不使吊籃碰撞檁條,在吊籃側面兩端安裝二根帶弧度的橡皮軟管,確保在上下施工運動過程中不損壞已安裝多孔板表面。

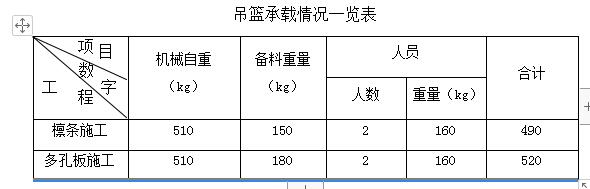

4.2吊籃承載重量

4.3吊籃移位

吊籃在一個豎向作業面工作完成后要進行移位,移位時現把吊籃放到地面,松開連接吊籃提升機的鋼絲繩。完全釋放后,松開連接安全鎖上的鋼絲繩。連接吊籃的4根鋼絲繩全部松開后切斷電源,開始解除鎖住吊籃配重塊鎖頭,搬移配重塊。搬移配重塊時著重檢查搬移區域的屋面板和屋面檁條是否牢固,檢查確認安全后開始搬移配重塊和平衡架。

4.4電器控制箱安裝

4.4.1電器控制主箱結合現場實際情況選定安裝位置,并做好安全防護,設警示牌。

4.4.2電器控制分箱安裝在操作和切送電源方便位置。

4.4.3各個電器控制箱安裝好后,再連接主箱和分箱各條線路。

4.4.4經全面檢查各電路安全可靠穩定后,請專業人員進行試送電。

4.5調試運行

4.5.1經設備生產廠家和業主有關專家調試驗收合格后,首先進行空載試運行。

4.5.2空載運行符合要求后進行物體載重反復運行。

4.5.3在空載運行和物體載重運行符合設計安裝要求的條件下,投入生產操作運行。

4.6設備操作運行注意事項

4.6.1電動升降吊籃在上下運行中,操作人員應隨時注意籃底是否平衡,發現不平衡現象應立即通知專業人員進行調試,調試后再運行。

4.6.2每個工作吊籃平臺在操作生產運行中要注意載重力和吊籃工作面的平衡。嚴禁載力集中某一點的現象。

4.6.3載重量不得超出設備廠家設計載重量。

4.6.4吊籃工作平臺在運行中若出現斷繩等意外情況,吊籃將自動鎖緊在鋼絲繩上,操作人員立即停止運行,和地面人員聯系,組織人員維修更換鋼絲繩。

4.6.5電器控制箱需作防水絕緣保護,嚴禁水進入提升機、控制箱。(用防水塑料布進行保護)

4.6.6吊籃設專人操作未經取證人員嚴禁操作。吊籃上工作人員要嚴格遵守吊籃操作規程。

五、施工工藝描述

5.1、墻板施工工藝

5.1.1檁托安裝

5.1.1.1根據劃線確定好的檁托板位置安裝檁托板,用水平尺測量檁托板上表面水平后進行焊接,焊縫尺寸要符合設計要求,焊縫感觀應達到:外觀均勻、成型較好,焊渣和飛濺物基本清除干凈。焊后及時涂刷防腐油漆。

5.1.1.2檁托板校正:檁托板焊接后都有一定的變形,檢查焊后的檁托板,如果變形過大不達標準的用鐵錘進行敲打矯正,敲打時不得用鐵錘直接敲打檁托板,應在檁托板表面墊木塊然后敲打到木塊上使檁托板受力達到矯正目的。

5.1.2檁條安裝

5.1.2.1檁條與檁托采用螺栓連接,在安裝前按照圖紙要求,詳細核對檁條的位置、尺寸、規格。螺栓擰緊前可將檁條臨時固定在相應的安裝位置上,在整面檁條安裝完成后,使用掛線的方法對檁條進行調整,確保檁條在同一垂直面。調整工作結束后及時將檁條進行固定,并安裝檁條拉桿、支撐桿,施工時必須根據圖紙確定出不同型號拉桿、支撐桿的位置,并正確安裝。待檁條找平后,最終緊固拉桿、支撐桿上的螺母。將整個墻架體系連成整體,防止檁條因自重或結構應力等因素,造成檁條水平狀態或垂直狀態變形。在整面墻架安裝固定完成后,再安裝預留的門、窗等洞口的檁條。安裝時,檢查對角尺寸、定位是否和圖紙相符。窗口檁條安裝時調好垂直檁和水平檁的垂直度,水平檁的水平度及窗口的對角線,使其偏差符合規范要求。

5.1.2.2施工過程中應重點控制檁條整體的垂直度和水平度;檁條防腐層是否完好;洞口對角線是否和圖紙一致。如發現與圖紙不符,及時調整或更改。

5.1.2.3材料的存放:運輸?shù)浆F(xiàn)場的檁條,必須碼放整齊加以覆蓋;下設墊木,墊木間距2~3m,并控制好堆放高度,以防止檁條變形。禁止敲擊與磕碰,避免檁條的防腐層被破壞,造成銹蝕。拉桿和撐管與檁條的存放方法相同,并更加注意拉桿上的絲扣保護,避免影響安裝。

5.1.3墻板的安裝

5.1.3.1外墻板的安裝

多孔板的外板鋪設安裝順序,一般為自上而下安裝,同時避免左右兩端同時安裝。從建筑物的一端向另一端進行。根據控制線,同時結合墻面轉角或洞口處節點,確定第一排、第一塊外層板的安裝位置。板肋搭接和當?shù)爻D曛鲗?dǎo)風向相背。所有控制節點均達到設計要求后,進行固定。

板的搭接是整體圍護系統的關鍵環節,它決定了板安裝的美觀及密封性能、防水性能,在施工過程中必須特別注意。

現場臨時增開孔洞采用切割機進行切割,嚴禁使用火焊及進行切割、開孔。切割時必須在板材上進行標注、放樣。切割后所產生的毛刺、卷邊等進行打磨處理。

墻板的安裝采用線墜及全站儀共同找正,全站儀進行上下通長的找正。線墜進行局部或單張板材安裝時的找正。

高處封閉時用吊籃和卷揚機進行垂直吊運。吊板時在板的下部拴好麻繩,地面派專人進行控制,防止板擺動幅度過大影響吊裝或滑傷已安裝好的墻板。地面的板材按照安裝有利位置就近整齊碼放,并用鉛絲隨時綁扎。

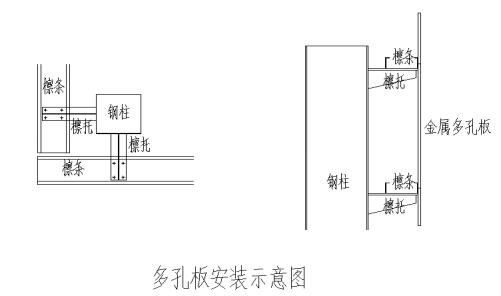

5.1.3.2多孔板安裝順序

1)從轉角處開始,放線定出第一塊多孔板起始邊的基準線及多孔板下端的控制準線;特別注意控制陰角、陽角的垂直度;

2)安裝第一塊多孔板:將第一塊多孔板的公扣邊定于起始線,并使整塊板定位,然后將板的公扣邊及母扣邊均用自攻螺絲固定于墻架楞條上;

3)安裝第二塊多孔板:將第二塊多孔板的公扣邊插進第一塊板的母扣邊的凹縫中,調整對齊第一塊板的下端,并使第二塊與第一塊板間立縫緊密,兩板之間的間隙不得超過4mm,并將兩塊板的板肋相互用鉚釘連接,間距為 500mm,拉鉚釘設在相鄰墻梁中間,然后將母扣邊用自攻螺絲依次與墻梁固定;

4)按順序依次安裝第三塊板及后續多孔板,每安裝20塊板與墻面下端安裝準線及控制網線進行校核。

5.2、材料的存放、清理

5.2.1板材的現場存放用墊木墊高存放并用苫布加以覆蓋,彩板距地面約200mm~300mm,禁止彩板直接與地面接觸。

5.2.2彩板安裝前,應一張張分開并擦拭干凈后方可壘放。

5.2.3壓型鋼板堆放地,遠離其他裸露鋼構件,以避免其它構件上的可銹蝕物飄落并附著在壓型鋼板上,難以清除,而造成銹斑,滲透鋼板。

5.2.4禁止在金屬板上放置重物和踩踏,以防止變形。

5.2.5零星材料按照不同的規格分類存放做好標識,避免領錯發錯;自攻螺絲存放于封閉、干燥的倉庫內。

5.2.6在壓型鋼板圍護結構施工中,板面清理至關重要,在板材鉆孔、剪裁過程中,產生大量的鐵屑,不及時清除,鐵屑便會生銹,造成板材污染,長時間便會造成板材表面漆膜損環,使板材銹穿漏水。鋼板上劃線宜用水彩筆,不能使用鉛筆、鋼筆。

六、安全施工措施

6.1高處作業的安全措施

6.1.1高處作業時的安全技術防護措施

(1)凡是進行高處作業施工的,應使用腳手架、平臺、梯子、防護圍欄、檔腳板、安全帶、安全網等。

(2)凡從事高處作業人員應接受高處作業安全知識的教育;特殊高處作業人員應持證上崗,上崗前應依據有關規定進行專門的安全技術交底。

(3)高處作業人員應經過體檢,合格后方可上崗。施工單位應為作業人員提供合格的安全帽、安全帶等必備的個人安全防護用具,作業人員應按規定正確佩戴和使用。

(4)施工單位應按類別,有針對性地將各類安全警示標志懸掛于施工現場各相應部位。

(5)高處作業所用的工具、零件、材料等必須裝入工具袋,上下時手中不得拿物件,且必須從指定的路線上下,禁止從上往下或從下往上拋扔工具、物體或雜物等,不得將易滾易滑的工具、材料堆放在腳手架上,工作完畢時應及時將各種工具、零部件等清理干凈,防止墜落傷人,上下輸送大型物件時,必須使用可靠的起吊設備。

(6)高處作業應設置可靠扶梯,作業人員應沿著扶梯上下,不得沿立桿與欄桿攀登。

(7)在雨雪天應采取防滑措施,當風速在10.8m/s以上和雷電、暴雨、大霧等氣候條件下,不得進行露天高處作業。

(8)高處作業上下應設置聯系信號或通訊裝置,并指定專人負責,夜間作業必須有足夠照明。

(9)高處作業前,工程項目部應組織有關部門進行安全防護設施進行驗收,經驗收合格簽字后方可作業。需臨時拆除或變動安全設施的,應經項目技術負責人審批簽字,并組織有關部門驗收,經驗收合格簽字后方可實施。

(10)高處作業拆除工作,必須提前制定施工方案,并落實到人。

6.1.2高處作業注意事項

(1)發現安全措施有隱患時,立即采取措施,消除隱患,必要時停止作業。

(2)遇到各種惡劣天氣時,必須對各類安全設施進行檢查、校正、修理使之完善。

(3)現場的冰霜、水、雪等均須清除。

(4)搭拆防護棚和安全設施,需設警戒區、有專人監護。

6.1.3所有高空作業人員要求穿軟底防滑鞋不準穿硬底鞋一律使用安全帶。所使用的安全帶必須完好并適合于該項工作的特殊工作要求并正確使用一般采取高掛底用方式配有的短繩必須用尼龍或強度相當?shù)牟牧现谱鞫汤K的長度必須能夠調節。

6.1.4管理內容與要求

1)認真貫徹“安全第一、預防為主”的思想,適時組織宣傳教育,使員工充分認識安全生產工作的重要性,樹立安全保護意識。

2)從事登高作業的人員必須身體健康良好,患有有關禁忌癥,如高血壓、心臟病、癲癇病及其他不適宜高空作業的人員,禁止從事相關登高作業。

3)加強日常性的安生生產監督檢查,發現問題及時協調解決,對存在的重大安全隱患應及時上報。

4)登高作業必須按規定辦理《登高作業證》,并落實好相關安全措施后方可作業。

5)凡在距離地面2米以上進行的作業,都屬于高空作業。所有高空作業者,不論任何工種、作業時間、地點、時限,均應執行本規定。

6.2吊籃的安全操作規程

為確保吊籃設備的正常使用,本著對使用者人身安全負責,特制定以下安全措施,吊籃使用人員必須嚴格遵守。

1)施工前必須對鍋爐及周圍環境進行詳細了解,并編制合適的安裝施工方案。吊籃安裝后必須經檢測合格后方可進行施工。

2)在吊籃周圍10米范圍內不得有高壓電線;在雷雨、大風、大霧、-10℃以下、+38℃以上等惡劣氣候條件下嚴禁吊籃升空作業。

3)使用吊籃人員要求身體健康、無高血壓、心臟病、恐高癥等有礙高空作業的病癥;必須經培訓合格持證上崗;必須戴安全帽穿防滑鞋、佩安全帶,施工中嚴禁推扯打鬧,必須精力集中;嚴禁酒后使用吊籃。

4)施工中吊籃內載荷應盡量保持均勻,嚴禁超載運行;嚴禁將吊籃用作起重運輸和進行頻繁升隆運行;吊籃電氣控制箱內不得另外步線,以防事故。

5)在吊籃升隆過程中至少應有二名人員負責操作,并注意觀察鋼絲繩、電纜線的跟行情況,遇到凸出物應及時避讓或采取措施,防止吊籃及電纜被勾拉、碰撞、擱置或纏繞。

6)吊籃運行中發生吊籃水平傾斜、突然斷電、安全鎖跳鎖或工作鋼絲繩斷裂等異常情況時,施工人員應保持鎮靜,切勿在吊籃中驚慌跑動,應由吊籃操作人員按規定程序處理,并將吊籃回降地面檢修。嚴禁在高空中檢修吊籃。

7)每次使用吊籃前,使用人員應對吊籃機構和懸掛支架進行全面檢查,并在距地面1米左右將吊籃上下升降數次,確認無誤后方可使用。嚴禁設備帶病運行。

8)每次離開吊籃前,必須關閉電源、蓋好電控箱。并對安全鎖、提升機及鋼絲繩上的灰漿雜物作一次簡單清除,以確保其機械性能正常。吊籃操作人員在下班時應將吊籃下降到地面,并用繩子作好固定避免籃體隨風晃蕩。

9)如其它用電作業,不得使用吊籃電源。

10)應急處理方法:

安全鎖的打開方法——將吊籃向上開一段并調平工作臺即可開鎖

一直跑不停的處理——立即按下總停再關掉電源并通知維修人員

電動機打滑的處理——立即向上開一二米可止滑并通知維修人員

6.3 吊籃施工安全操作規范

(1)工作吊籃應有專人操作、保養、維修。這些人員必須無不適應高處作業的疾病和生理缺陷,而且必須經過專門培訓并獲得上網操作證書后方能上崗。

(2)工作吊籃操作時應相互配合,工作人員必須緊扣安全帶。

(3)操作人員上吊籃操作前,必須認真學習和掌握使用說明書的內容:使用前必須按檢驗項目檢驗合格:使用中嚴格執行安全操作規程:使用認真做好維護保養工作。

(4)吊籃載重嚴禁超過額定載荷1000公斤(包括人體重)。載重必須均勻。

(5)操作施工人員在上吊籃操作時,為防止工具等物品從高空墜落,給施工人員配備專用的工具袋,并做到工具使用與放置后必須緊扣工具袋。

(6)在現場使用中,距離整機10米范圍內不得有輸電線路。

(7)在吊籃內操作的施工人員必須單獨配備安全繩,一頭與施工人員連接,另一頭固定在安全繩的防墜器上。以保證萬一施工吊籃保險裝置失靈,發生墜落事故,施工人員則不會隨吊籃墜落。

(8)嚴禁超長度使用或兩臺吊籃并起來使用,不同廠家的吊籃零件不得混裝。

(9)當發現懸掛吊籃傾斜時應及時調整,保持水平兩邊差不超過15cm。否則嚴重影響安全鎖的使用,甚至損壞零件。

(10)嚴禁在吊籃內使用梯子、凳子、墊腳物等進行作業。嚴禁作為載人和載物電梯使用,嚴禁在吊籃上另設吊具。

(11)安全鎖必須可靠,達到檢驗要求標準期限,方可使用,安全鎖不得自行拆修。

(12)一旦發生提升機卡繩或其他一時不明原因的故障,禁止強行開動,務必請另外一臺吊籃牢靠固定,找出原因,排除故障,確認恢復正常后,方可繼續使用。特別情況要有切實可靠的安全保護措施,保證不出任何事故。

(13)吊籃在正常使用時,嚴禁使用電機制動器及安全鎖手剎車,以免引起意外事故。

(14)吊籃懸掛在空中時,不能裝拆。

(15)提升器采用20#機械油,潤滑油應定期更換,第一次使用時間20-30天必須換新油,以后可根據情況6-12月更換一次。

(16)當上限位開關作用后,吊籃自動停止,這時應將降低吊籃,使上限位開關脫離上限位塊。

(17)吊籃使用應符合有關高空作業規定,一般在雷雨、大霧天氣或五級風以上不宜使用。

(18)吊籃使用結束后,清除鋼絲繩及各部位泥漿、水等污垢,安全鎖用塑料紙包扎防止雨水滲入。

(19)吊籃不適應于酸堿液體、氣體下使用,當非用不可時,提升器、安全鎖應與腐蝕性氣體、液體隔離,并小心使用。

(20)安全鎖的鋼絲繩不能彎曲,不能接觸油類,嚴禁砂漿雜物進入安全鎖,安全鎖在使用過程中要定期檢查,嚴格注意安全鎖標定的使用日期,安全鎖不準擅自拆封。

(21)提升器的鋼絲繩嚴禁沾有油污砂漿、雜物,如發現開裂、亂絲、變形等現場必須立即更換,如提升器發現異常噪聲,立即停止使用。

(22)施工結束前要切斷電源,鎖好電器箱門,做好清潔工作和防護工作,不得有雜物和水進入電動機、安全鎖、電磁制動器和電氣控制箱。

(23)吊籃內應掛限載牌,安全警示牌。獨立布電線,單獨開關箱。資料應齊全,并報安檢站備案。

七、主要作業危險因素防止措施

7.1防高處墜落事故的措施

(1)制定施工方案,盡量考慮地面組合,減少高處作業頻次。

(2)鍋爐高處作業危險區范圍內設圍欄及“嚴禁靠近”警告牌,危險區內嚴禁逗留或通行,出入口通道處搭設安全防砸通道。

(3)高處作業平臺、走道、斜道等裝設1.05m高的防護欄桿和18cm高的擋腳板。高處作業區周圍的孔洞、溝道等處設蓋板、安全網或圍欄。

(4)在夜間或光線不足的地方進行高處作業,有足夠的照明。

(5)在氣溫高于35℃進行露天高處作業時,施工集中區域設涼棚并配備適當?shù)姆朗罱禍卦O(shè)施和飲料。

(6)凡參加高處作業的人員全部進行體檢。經醫生診斷有不宜從事高處作業病癥的人員不得參加高處作業。

(7)施工人員上下腳手架走斜道或梯子,不沿繩、腳手立桿或欄桿等攀爬,也不任意攀登高層構筑物。

(8)高處作業區附近有帶電體時,傳遞繩使用干燥的麻繩或尼龍繩,嚴禁用金屬線。

(9)非施工人員不得攀登高處。登高參觀的人員需專人陪同,并遵守有關安全規定。

(10)垂直攀登使用安全自鎖器,單梁上行走及作業設水平扶繩,視需要設安全網。

7.2防高處落物事故的措施

(1)高處作業地點、各層平臺、走道及腳手架上堆放的物件不超過允許載荷,施工用料隨用隨吊。

(2)高處作業人員配帶工具袋,使用工具時系保險繩;傳遞物品時,嚴禁拋擲。

(3)高處作業時,點焊的物件不得移動;切割的工件、邊角余料等放置在牢靠的地方或用鐵絲扣牢并有防止墜落的措施。

(4)交叉作業場所的通道保持暢通;有危險的出入口處設圍欄或懸掛警告牌。

(5)隔離層、欄桿、安全網等安全防護設施嚴禁任意拆除;必須拆除時,辦理移動防護設施申請,在工作完畢后立即恢復原狀并經驗收;嚴禁亂動非工作范圍內設備、機具及安全設施。

(6)交叉施工時,工具、材料、邊角余料等不得上下投擲,使用工具袋、籮筐或吊籠等吊運。嚴禁在吊物下方接料或逗留。

7.3防吊裝、起重事故的措施

(1)起吊物綁牢。吊鉤懸掛點與吊物重心在同一垂直線上,吊鉤鋼絲繩保持垂直,嚴禁偏拉斜吊。落鉤防止吊物局部著地引起吊繩偏斜,吊物未固定嚴禁松鉤,千斤繩的夾角一般不大于90°。

(2)工作地點風力達到五級時,停止受風面積大的起吊作業;風力達到六級及六級以上時,停止起吊作業。

(3)起重作業人員,持證上崗。吊裝前嚴格檢查所用的起重機械、吊裝工具、繩索是否正常完好。嚴禁超負荷吊運,對超高、超寬物體的吊裝,制訂具體的安全技術措施。

(4)操作人員在吊裝物體時,要留有避讓余地,懸吊物體上下,不準站人和通行。

(5)吊裝物體提升或下降平穩,避免沖擊、振動等。不允許任何人隨同吊裝設備升降,吊裝過程中因故(停電等)中斷,采取措施進行處理,不使吊裝物體懸空過夜。

(6)卷揚機牢固固定,電氣設備接地接零,卷揚機操作人員熟悉機械性能,嚴禁非操作人員操作,下班后切斷電源。在工作時,鋼絲繩卷入卷筒不得有扭轉、急劇彎曲、壓繩、繩與繩之間排列太松等現象,否則停車排除。

7.4防觸電措施

(1)現場所有機電設備及配電系統應按相關規定進行絕緣檢查和接地電阻測定并設定一名專職電工定期檢查各配電箱內漏電保護裝置的靈活可靠安全性,有問題及時整改,保證配電箱在施工中正常運轉。

(2)吊籃電源必須設置專用配電箱。配電箱應裝設電源隔離開關及短路、過載、漏電保護電器,電源隔離開關分?jǐn)鄷r應有明顯可見分?jǐn)帱c。

(3)配電柜或配電線路停電維修時,應掛接地線,并應懸掛“禁止合閘、有人工作”停電標志牌,停送電必須由專人負責。

(4)各種施工機具的接地裝置均應在雷雨季前進行全面檢查,并進行接地電阻測定。

(5)施工用電除經常性的維護外,還應在雨季前進行全面檢修,在臺風、暴雨、冰苞等惡劣天氣后,應進行特殊的檢查、維護。

(6)開關柜或配電箱應堅固,其結構應具備防火,防雨的功能,盤面操作部位不得有帶電體明露。

(7)各種動力、配電箱、盤柜、照明線路等附近禁止堆放易燃物品,室外照明及現場移動式照明必須要有可靠的防雨防潮措施,非電工不得使用電氣設備及私改線路。

(8)每月組織對現場施工用電進行檢查,對查出的問題及時落實有關責任單位進行整改。

7.5雨季施工措施

汛期前做好防汛方案包括應急預案、防汛設施的措施準備、對所有倉庫、房屋進行檢查修補加固,設備及材料適當架高存放,用防雨苫布覆蓋、有足夠的排水設施并保持良好,排水溝道牢固、暢通、流向合理。轉動機械、電氣設備及其它設備、設施采取防雨防潮措施。對現場的腳手架,臨時設施等進行加固。

雨季前,全面檢查測試施工、生活電源設施:電氣設備接地及鋼結構活動房屋等接地的調整測試結果滿足《電力建設安全工作規程》(火力發電廠)中的有關規定。梅雨季節,定期和經常性的檢查電源、電氣設備的安全性,發現設備受潮等,及時采取調換、檢修的措施,不使用有隱患的設備。

施工現場的電焊機、電源箱按區域統一布置,電焊機安裝在架高的集裝箱內,施工電源箱架高放置,做好電焊機、施工電源箱的接地和防潮工作。雨中、雨后及時排除設備周圍的積水,使用機械前檢查電氣設備的絕緣是否良好。機械操作工、電工、電焊工持證上崗,熟悉并掌握觸電緊急救護知識。電焊工在潮濕的部位作業前,采取干燥、通風和加墊絕緣板并設監護人的措施。

7.6防暑降溫措施

夏季,根據工程情況和氣候條件,適當調整作息時間, 露天作業集中地,搭設休息涼棚。給職工發放必要的防暑降溫用品,現場配備充足的衛生飲水點。在容器及管道內施工設通風裝置,外部設監護人。在現場工作室、宿舍和食堂安設電風扇等通風降溫設施,保持較好的工作、休息環境。

7.7腳手架搭拆施工措施

排架、腳手架搭設安全注意事項:腳手架搭設時,底部必須拉結掃地桿,立桿間距滿足施工要求。腳手架立桿接頭錯開50%以上,不允許在全部同一平面內接頭,鋼管要長短交替擺放;必須全部采用對接接頭,嚴禁采用旋轉扣件捆綁接頭。上下橫桿的接長位置錯開布置在不同的立桿縱距中,與相應立桿的距離不大于縱距的三分之一。整個架通過立桿、掃地桿、橫桿、剪刀撐等共同構成一個穩定的幾何體系,承擔上部結構施工期間傳來的荷重。

搭設完成后,必須經常觀測腳手架下沉的情況,發現問題要及時進行加固處理,遇有雨天、大風,派專人檢查架子的穩定性和下沉情況,對不穩定的部位及時進行加固。搭設、拆除腳手架必須符合建筑安全規范要求,腳手架和扣件不得上拋下丟,在拆除腳手架時,必須有專人在現場看護,防止落物傷人。在地面必須有安全防護標志,如防墜落,當心落物傷人等警示標語。要有可靠的操作平臺,操作平臺應按規定要求做好臨邊防護和踢腳桿,腳手板必須滿鋪,不得有漏洞。

、安全文明與環保措施

8.1、職業安全健康管理目標

本工程體現“安全第一”的思想,貫徹執行OHSMS標準、電力建設安全工作規程、電力建設安全健康與環境管理工作規定、JGJ59-2011建筑施工安全檢查標準。

a.杜絕發生重傷事故;

b.杜絕發生重大治安交通事故;

c.杜絕發生重大機械設備損壞事故;

d.杜絕發生重大火災事故;

e.減少一般性事故。

8.2、職業安全健康保證措施

8.2.1堅持“安全第一,預防為主”的方針,認真貫徹國家有關安全生產的方針、政策和規程,執行電力系統有關安全管理標準、規范,執行電力生產體系管理程序,健全內部職業安全健康管理體系。

8.2.2建立完整的安全生產管理網絡和安全風險、安全監督制約、安全教育激勵機制。

8.2.3組織安全施工執法隊,推行違章重罰、立功重獎制度,確保安全生產的組織機構到位,監督檢查到位,資源配備到位,措施落實到位。

8.2.4加強施工人員的安全教育、技術培訓工作,新工人進場前進行三級安全教育,考試合格后方可上崗;造就良好的安全生產氛圍,達到全員重視安全的效果,做到“四不傷害”。

8.2.5加強特殊工種作業管理,做到每一位特殊工種操作人員必須持證上崗,并做好跟蹤資料。

8.2.6做好各項安全技術交底和班組班前會交底,班組長在班前會“三交”工作中根據當天工作的特點從人、機、料、法、環境六方面提出危險點和控制措施,對照J(rèn)HA表與生產任務同時下達,真正做到預測預控。

8.2.7對交叉作業、夜間作業、雨季施工等根據不同施工部位具體情況,有針對性的安全技術措施,并在作業前向操作人員進行交底,做好簽字確認記錄,使交底工作落到實處,傳達到每一個相關人員。

8.2.8正確使用安全帽并扣好安全帽帶,不準把安全帽拋、扔、坐或墊,不準使用缺襯、缺帶及破損安全帽。

8.2.9安全帶經有關部門檢驗合格后使用,安全帶應高掛低用,不準將繩打結使用。安全巡檢記錄、安全檢查、整改記錄等各項安全資料和記錄的管理工作,做到同步、齊全、及時、有針對性,并由專職安全員定期檢查并匯總存檔,獎優罰劣。

8.2.10對于安全所需的合理資源給予重點保證,包括人、財、物等方面,給安全生產奠定良好的基礎。

8.2.11各種腳手架在驗收合格后掛牌使用。

8.2.12腳手架采用腳手鋼管搭設,鋼管、扣件、螺栓的質量符合要求,腳手架搭設參數經計算確定,搭設前進行專項技術交底。

8.3、文明施工管理

8.3.1文明施工管理目標:施工現場作業“工完料盡場地清”。

8.4文明施工管理措施

8.4.1施工總平布置時周到、詳細的規劃各種施工、施工機具設備場地布置,做好施工通道、運輸?shù)赖陌才拧?/P>

8.4.2施工現場進行模塊管理,設置環境管理責任區,落實責任人。

8.4.3加大文明施工的投入,對作業班組進行文明施工考核,獎優罰劣,提高班組作業

8.4.4架子作業人員做到“工完料盡場地清”,施工鋼管、腳手扣件分類分規格,集中存放整齊。

8.4.5施工場所的安全通道完整暢通。

九、應急預案

9.1制定應急預案的目的

為及時有效的控制工程施工中可能及潛在發生和存在的安全問題和事故,對發生的安全事故能夠做出最快、最適當?shù)捻憫?yīng),從而最大限度地減少人員傷亡和財產損失,保證生產施工的正常進行。

9.2應急準備及響應措施

1)確定可能出現的緊急情況或事故

吊籃施工中可能出現的緊急情況確定為:高處墜落、物體打擊、機械傷害、觸電、火災、爆炸、中毒等。

2)應急響應原則

制訂應急準備措施,做到防患于未然,遇急不亂。任何人在發現緊急情況或人員傷亡事故發生時,立即上報項目或施工隊現場管理人員并積極參與營救,現場管理人員接到報告后應將現場的情況(發生的時間、地點、部位、概況、發生事故的單位、可能造成的損失、可能造成傷忘的人數)上報給項目部安全負責人,安全負責人將匯報情況報告給項目經理,項目經理再將情況向上級匯報。

3)響應步驟

? 物體打擊:

發現者立即向項目部緊急匯報,由項目部向外界醫療機構求援或由項目部組織交通工具送往醫療機構;停止相關的作業,防止事故擴大。在外界救援未到前,組織現場搶救。

? 高空墜落及人身傷亡事故應急響應:

發生高空墜落及人身傷亡事故后,首先發現人應盡量把受傷人員轉移到安全地帶,同時緊急呼救并立即就近撥打“120”求助。講清楚事故的準確地點、受傷人員數量、救助人單位、姓名。同時報告主管領導。

主管領導接到報告后,應立即安排人員到主要路口接救護車,同時立即趕赴現場,在救護車到來之前,組織義務搶救隊展開工作,并及時向公司報告。

人員獲救后,要組織人員保護好現場,在事故原因未查清楚之前,任何人未經公安機關或武裝保衛部門的允許不得進入現場。

事故發生后,項目主管領導應積極配合公安人員開展事故調查工作。

? 火災、爆炸及中毒危險事故應急響應:

發生火災、爆炸及中毒后,首先要及時停止現場作業,檢查是否有人員傷亡,盡量及時將受傷人員轉移到安全地帶,同時緊急呼救并立即就近撥打“120”求助。講清楚事故的準確地點、受傷人員數量、救助人單位、姓名。同時報告主管領導。

現場停止作業,將所有人員轉移到安全地帶,由應急救援組織領導小組視現場事故嚴重情況采取相應對策,決定是否全面停止作業,進行處理,或者采取其它措施,經過驗收后,再繼續施工,確保不發生再次危險事故。

4)事故原因查清后,按照“四不放過”(原因查不清不放過;責任人得不到應有處理不放過;職工受不到教育不放過、安全措施不落實不放過)的原則對事故進行處理,并寫出調查處理報告報有關部門。

5)善后處理工作

應急小組名單及聯系方式

序號

職  位

姓  名

聯系電話

備   注

1

組  長

全面負責總指揮

2

副組長

現場總指揮

3

負責安全措施

4

組員

負責現場救援

5

負責現場救援

6

勞動力協調、物資供應

7

勞動力協調、物資供應

項目部在事故發生應立即用電話向上級相關領導或有關部門做通報。

認真做好事故現場的保護工作。做好相關區域生產狀況的控制,必要時采用停工的辦法,防止再次出現事故。

積極配合上級有關部門對事故的調查、取證工作。


附件一:危險源辨別清單

序號

危險因素/環境因素

產生區域/設施(備)

過程/活動

綜合

評價結果

1

特種作業人員持證上崗

施工區域

鍋爐去工業化改造施工

重要

2

起吊構件綁扎不合理,引起構件墜落

施工區域

鍋爐去工業化改造施工

重要

3

(人、物)高空墜落

施工區域

鍋爐去工業化改造施工

重要

4

現場隔離措施不到位發生傷害

施工區域

鍋爐去工業化改造施工

重要

5

施工人員上下腳手架

施工區域

鍋爐去工業化改造施工

重要

6

施工防滑

施工區域

鍋爐去工業化改造施工

重要

7

大風、大雨、大霧、大雪天氣造成人員滑倒等

施工區域

鍋爐去工業化改造施工

一般

以下空白


附件二:作業危險分析表(JHA):

序號

施工內容(步驟)

危險因素或環境因素描述

控制措施

實施單位

或部門

監測單位

或部門

1

鍋爐去工業化改造施工

特種作業人員持證上崗

特種作業人員必須取得專業技術證書,并送經監理單位備案后方能使用。

班組

安保部

2

鍋爐去工業化改造施工

現場隔離措施不到位發生傷害

現場動火作業前必須做好防火隔離措施,配備滅火器,并由專人確認措施到位后方可動火;動火時必須有專人監護;離開前必須確認現場已無火種后方可離開。

班組

安保部

3

鍋爐去工業化改造施工

起吊構件綁扎不合理,引起構件墜落

綁扎規范、牢固;棱角部位進行包角保護;合理選擇鋼絲繩。

班組

安保部

4

鍋爐去工業化改造施工

施工防滑

1、每日班前對對作業區域進行檢查,避免出現霜凍現象,雜物需清理干凈,小型機工具放置專用工具袋內。2、高處施工人員必須穿防滑鞋或軟底鞋。

班組

安保部

5

鍋爐去工業化改造施工

施工防墜

施工人員每人配備專用安全帶,施工作業時期安全帶掛在塔頂護欄上,確保施工人員安全。每日登高作業前,需對安全帶等安全措施進行檢查,確保無順壞后方可進行施工。在施工過程中,需安裝水平生命繩或每人配置防墜器。

班組

安保部

6

鍋爐去工業化改造施工

高空落物(人、物)

高空作業必須掛好安全帶,高空存放必須采取措施;孔洞位置必須設置圍欄并掛設警示牌。

班組

安保部

7

鍋爐去工業化改造施工

大風、大雨、大霧、大雪天氣造成人員滑倒等

及時掌握天氣變化,遇大風、大雨、大霧天氣時加固物件、人員及時撤離并清點人數。

班組

安保部

8

鍋爐去工業化改造施工

施工人員上下腳手架

上下腳手架要走人行通道、禁止攀爬腳手架

班組

安保部

編制:                         審核:                     批準:
