涼水塔混凝土結構(人字柱、筒壁)維修工程-江蘇悅中悅工程技術有限公司-


江蘇悅中悅高空工程有限公司

涼水塔混凝土結構(人字柱、筒壁)維修工程

技術方案


編制:王永海

2020年 08月15日

目  錄

    技術方案 1
一、工程概況 3
二、病害分析 3
三、涼水塔筒壁修復及防腐問題解決方案 6
四、質量措施 13
五、安全措施 16
六、施工業績證明 18
七、公司資質文件 30
八、參考效果圖 39


一、工程概況

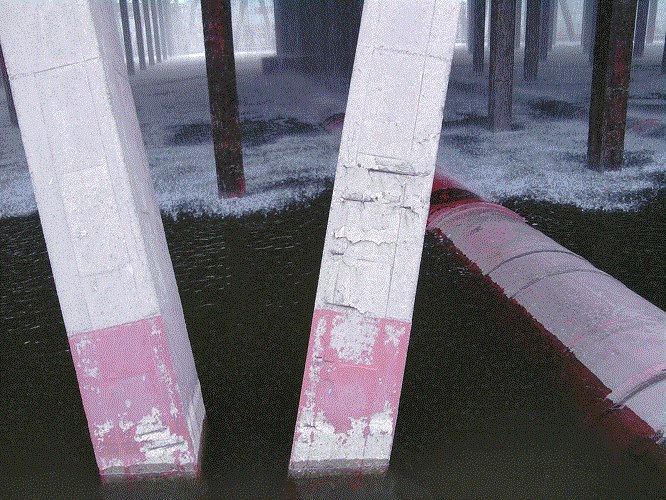

    山東省莘縣森源實業有限公司 #XX 機組雙曲線自然通風涼水塔高約65米。塔筒外壁喉部以下鋼筋保護層腐化脫落嚴重,部分外露鋼筋嚴重銹蝕,鋼筋發生脫落現象;人字柱外保護層亦腐蝕嚴重、腐化脫落,鋼筋外露;塔頂周?chē)鷻跅U缺失,危及登頂檢查維修人員的生命安全;避雷設施及引線年久失修,存在隱患。
    本工程按照“建筑工程施工資質等級業務范圍”對應施工資質應為“防水防腐保溫工程專業承包資質”+“特種工程(結構補強)專業承包資質”。

二、病害分析


    塔筒外壁由于長期在S02 、S03、H2S、C02 、CL-1等氣體及水蒸汽浸襲的工作環境運行,諸多混合氣體及水蒸氣對塔壁造成長期的酸性腐蝕,使涼水塔混凝土PH值降低,鋼筋的鈍化膜受到破壞,加之冷卻塔在土建施工時,筒壁外鋼筋保護層厚薄不一,未達到《混凝土結構設計規范》GB50010-2010的施工規范技術要求。筒壁保護層薄弱處長期受腐蝕環境的影響,混合型腐蝕液體和水蒸氣由初始的細微縫隙滲入,日積月累從而引起鋼筋的腐蝕。由于鋼筋銹蝕后體積發生膨脹,繼而體積膨脹的鋼筋最終膨破薄弱的外保護層,造成筒壁混凝土保護層脫落。同時,由于地處北方氣候,季節溫度變化較大引起的凍融、雨雪風沙的侵蝕、紫外線輻射等都會對混凝土造成損害,引起混凝土表面碳化、表面沙化、開裂、滲漏,加重腐蝕程度,惡性循環,最終危及冷卻塔的使用壽命。為了保證冷卻塔安全、長周期的運行,必須對涼水塔外筒壁進行結構修復并進行防腐處理。

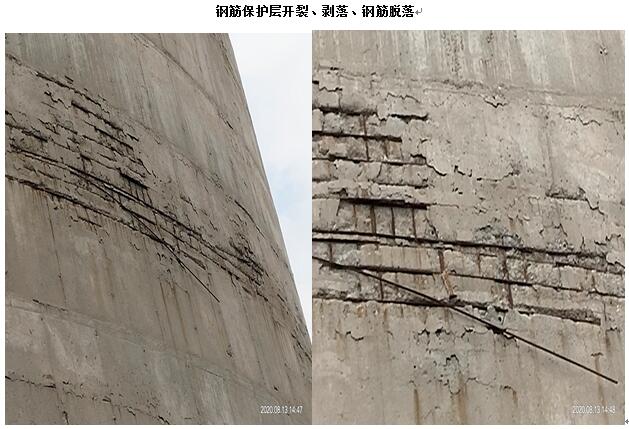

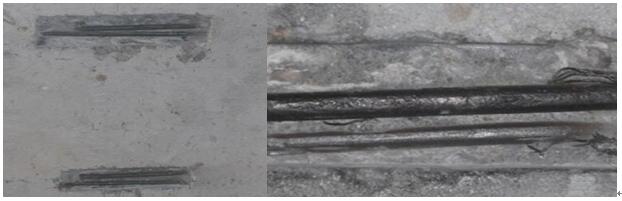

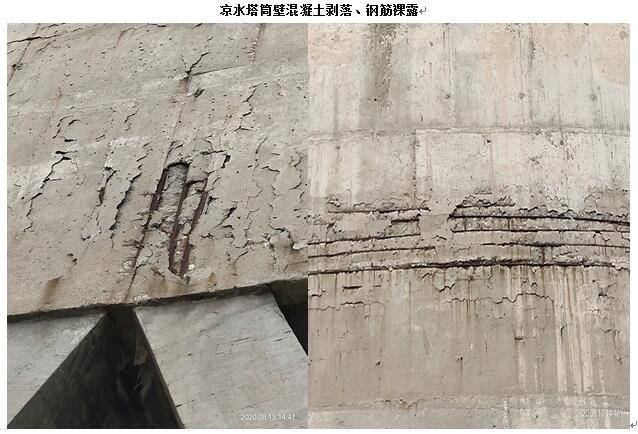

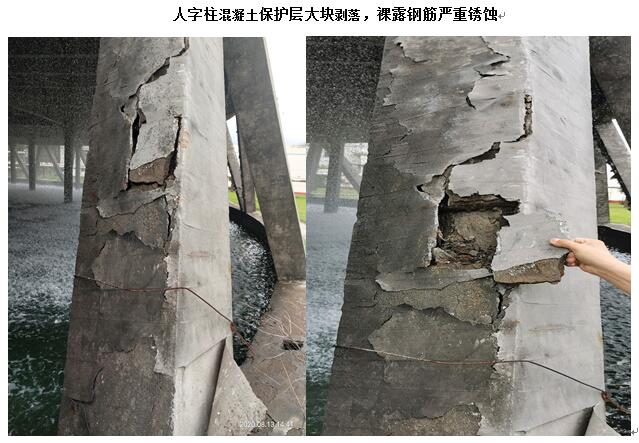

2.1 病害照片





2.2 病害描述

    鋼筋銹蝕,鋼筋銹蝕后體積膨脹,產生的張力作用于混凝土,導致鋼筋保護層開裂甚至脫落;
    混凝土表層剝落,在凍融破壞的作用下,塔壁及人字柱混凝土由表及里產生剝落,降低結構承載力;
    原有防腐涂層脫落,人字柱的表現尤其明顯;

2.3 病害原因

2.3.1原有有機防腐涂層剝落、破壞,導致防水防腐層失效,進而導致混凝土結冰;
2.3.2 滲漏水加劇了凍融破壞的發生,導致塔壁混凝土的疏松、剝落,降低了結構承載力;
2.3.3 滲漏水及腐蝕氣體環境長期侵蝕加速了鋼筋的銹蝕,鋼筋銹蝕產生的張力加速了結構鋼筋保護層混凝土的脫落;
2.3.4 水流的沖刷及水汽在混凝土內部的遷移造成混凝土的各種病害。

三、涼水塔筒壁修復及防腐問題解決方案

3.1.執行標準規范

3.1.1.《工業建筑防腐蝕設計規范》GB50046-2008;
3.1.2.《混凝土結構工程施工質量驗收規范》GB50204-2002;
3.1.3.《水工混凝土施工規范》 DL/T5144—2001;
3.1.4.《混凝土結構耐久性設計與施工指南》CCES01-2004;
3.1.5.《建筑防腐蝕工程施工及驗收規范》GB50212-2002;
3.1.6.《漆膜耐水性測定法》GB/T 1733-1993;
3.1.7.《建筑復層涂料》GB/T 9779-2005;
3.1.8.《漆膜耐沖擊測定法》GB/T1732-1993;
3.1.9.《色漆和清漆、人工氣候老化和人工輻射暴露》GB/T1865-2009;
3.1.10.《色漆和清漆膜耐液體介質測定法》GB/T 9274-88;
3.1.11.《水泥長期耐久性試驗》GBJ82-85;
3.1.12.《無機防水堵漏料》JC900-2001;
3.1.13.《涂層耐凍融試驗》JG/T25-1999;
3.1.14. 防腐材料產品的相關要求;
3.1.15. 其它相關的標準及規范。

3.2.使用材料


3.1.1.選用與基層混凝土熱兼容性、膨脹系數一致的環氧水泥砂漿產品進行破損處修復。
3.1.2.底涂涂刷1遍具有滲透性能的環氧底漆。具有活性化合物的環氧底漆向混凝土內部滲透,在孔隙和裂縫中形成大量不溶于水的結晶物,填塞筒壁表內毛細孔道,從而使混凝土致密、防水、防滲。
3.1.3.中間漆采用環氧厚漿底漆涂刷1遍。環氧厚漿底漆有優異的附著力和耐久性,具有優良的耐鹽水性,耐油性、耐堿性及一定程度的耐酸性以及耐磨性及耐沖擊性能,直接用于混凝土表面的重防腐,可刷涂可輥涂。
3.1.4.面涂采用刷涂或無氣噴涂2遍聚氨酯面漆,這是一種雙組份化學固化聚氨酯涂料,配以耐候性顏料、助劑等組成雙組分高性能防腐蝕面漆。主要性能有:它的漆膜表面光澤度高,且有優異的耐候性、保光、保色性;優良的耐化學品性和耐鹽霧性能;漆膜堅韌,良好的耐沖擊性和耐磨性;優異的裝飾性能。是一款高固體含量的產品,宜在S02 、S03、H2S、C02 、CL-1等氣體充斥環境下作為防腐面漆使用。

3.3.施工工藝

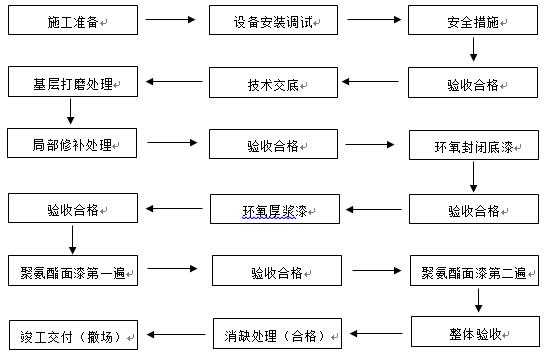

3.3.1.工藝流程



3.3.2.基層處理施工步驟


3.3.2.1.用電動角磨機配合鋼絲輪將筒壁外表面整體打磨一遍,粗糙平整的表面有利于提高防腐材料與基底的咬合力,與基層混凝土形成整體。徹底清除基層混凝土表面的所有灰塵、油污、泛堿、油漆、浮漿、松動的顆粒等一切影響粘結的雜物,直到露出堅硬、清潔、新鮮的混凝土;

3.3.2.2.對暴露銹蝕的結構鋼筋,順?shù)摻罘较?,切割剔鑿成矩形立方體,用電鎬將鋼筋周?chē)幕炷凌彸?,盡量暴露出銹蝕鋼筋,用電動角磨機(佩戴鋼絲刷刷頭)徹底打磨清除鋼筋表面的銹跡,顯現鋼筋原色,用軟毛刷涂刷兩遍“水泥基鋼筋阻銹劑”;

3.3.2.3.對銹蝕嚴重、脫落不具備結構性能的鋼筋進行切除,采用等質量等強度的鋼筋進行焊接更換,焊接搭接長度滿足規范(7-10d)要求。并除銹涂刷兩遍“水泥基鋼筋阻銹劑”;


3.3.2.4.用環氧水泥修補砂漿將筒壁表面混凝土破損處修補平整,一次修補厚度不超過25mm。若修補厚度超過25mm以上需要粘貼纖維網格布后再進行分層修復,直至恢復結構輪廓和周?chē)疽恢拢?br>

3.3.3.基層局部修補施工步驟


3.3.3.1. 水泥基鋼筋阻銹劑


① 雙組份混凝土鋼筋阻銹材料,含有高效遷移型銹蝕抑制劑,可以同時對陰極和陽極銹蝕點發生作用,能有效地抑制混凝土中鋼筋銹蝕現象的產生;
② 產品與聚合物類防銹材料不同,對鋼筋表面的處理要求不高,對 “針孔”不敏感,在修補區域周?chē)粫?huì)形成“高”陽極效果,不會由于施工不慎而導致的加速銹蝕速度的現象發生;
③ 產品具有“遷移”功能,不要求將鋼筋徹底暴露出來,只刷在一側,就可以對整個鋼筋起到保護作用;
④ 本產品與傳統的、表面光滑且沒有任何吸收性能的聚合物類阻銹材料不同,它可以為下道工序提供理想的可施工表面,增強混凝土和鋼筋之間的粘結力,特別有利于結構維修。


3.3.3.2.水泥基鋼筋阻銹劑備料方法

① 將B組份(液體材料)倒入一個干凈的容器中,然后將A組份(粉料)緩緩倒入,同時用攪拌器慢慢地?cái)嚢璩删鶆?、幼滑、無結塊、可涂刷的奶油狀;
② 靜置3-5分鐘后,再輕輕攪拌2-3分鐘即可;
③ 用電動鋼絲刷等工具徹底清除鋼筋表面的銹跡,直到露出新鮮的金屬表面原色;
④ 在鋼筋表面涂刷兩遍“水泥基鋼筋阻銹漿液”,兩遍間隔10-15分鐘;
⑤ 涂刷阻銹劑后24小時內應進行環氧砂漿混凝土修補施工;每次調和的材料應在40分鐘內用完,超過50分鐘沒有用完的材料應丟棄不用;


3.3.3.3.環氧修補砂漿備料方法


① 在干凈容器中加入約3.9升清水,然后慢慢倒入一袋(25公斤)環氧修補砂漿,緩緩攪拌,攪拌的時間以全部修補砂漿完全濕潤、攪拌均勻、無結塊為準;
② 如果需要,可適量添加清水。注意,不要調得太稀。太稀會影響修補砂漿的強度和密實度;
③ 一次不要備料過多,以在初凝開始前能用完為準;
④ 為獲得最佳效果,每調一批料后,應將容器清洗干凈,再調第二批料,以免將已經開始硬化的修補砂漿帶進第二批料中;
⑤ 濕潤被修補結構表面,使其達到飽和但表面干爽的狀態,用刷子在已經準備好的、濕潤的被修補面上涂一層界面劑;
⑥ 在界面劑還沒有干之前立刻用抹刀將調和好的修補砂漿刮抹在修補面上;隨著修補劑的硬化,用抹刀在修補砂漿上刮抹;第一層修補砂漿初凝后,抹第二層,每一層的厚度不要超過25mm。照此方法,一層一層抹下去,直到完成修補工作;
⑦ 用抹刀從修補區的中心開始向邊緣進行修補,使之與原結構表面協調一致;用海綿蘸水刷洗修補表面,進行終飾。
⑧ 對修補厚度超過25mm的基面進行分層修補,并需要粘貼纖維網格布,增強結整體構力。


3.3.4.環氧封閉底漆涂刷


3.3.4.1. 在清潔堅固、修補完成的涼水塔筒壁基層混凝土上涂裝前,應確認所用涂料品種、規格、批號、貯存期等是否符合規定。同時要預先計算涂裝面積和涂料用量,便于施工中控制涂膜厚度。
3.3.4.2.環氧封閉底漆是雙組分涂料,施工時A、B組分必須充分混合攪拌均勻。采用滾涂或噴涂方法施工,刷涂(噴涂)要均勻,厚度要達到規定要求(35-40μm)。注意搭接寬度,漆膜表面應均勻、無流掛、無裂紋、無氣泡、無漏涂、無明顯色差。環氧底漆具有附著力、耐腐蝕性、耐熱性及耐化學性等最佳的性能。
3.3.4.3.第一道涂層干燥固化后再涂刷第二道涂層,兩遍間隔一般8小時以上,低溫需適當延長固化時間。
3.3.4.4.使用稀釋劑時,其種類和用量配比應符合油漆生產廠家的標準規定。所用涂料的固體分含量高,涂料粘度大,使用時不要稀釋?zhuān)哂|變性的厚漿涂料也不要稀釋?zhuān)芍苯油克?。若有沉淀,需攪拌混合均勻后使用。如果涂料放置時間過長,粘度過大時,可酌情添加少量專用稀釋劑,但用量不宜超過涂料用量的5%。
3.3.4.5.攪拌和調配好的涂料,應在規定時間內用完,稠度適宜,涂刷后不發生流淌和下墜現象。


3.3.5.環氧厚漿漆涂刷

3.3.5.1.等第一遍環氧封閉底漆涂裝完成且正常固化后方能涂裝中間厚漿漆。
3.3.5.2.環氧中間厚漿漆為雙組份分裝涂料,施工時A、B組分必須充分混合攪拌均勻。采用滾涂或噴涂方法施工,刷涂(噴涂)要均勻。
3.3.5.3.環氧中間厚漿漆施工環境溫度5-30℃為宜,相對濕度不大于80%,應避免在烈日、雨天、濃霧環境中進行。


3.3.6.聚氨酯面漆

3.3.6.1.環氧厚漿漆涂裝后需 4-8h才能達到表干,表干前不得涂裝面漆。涂層的前一道漆膜表干后,方可進行下道涂層的施工。
3.3.6.2.聚氨酯面漆是雙組分涂料,施工時A、B組分必須充分混合攪拌均勻??刹捎脻L涂或無汽噴涂方法施工。
3.3.6.3.面漆涂裝施工時應依次按順序進行,切忌隨意亂涂。盡量選用不同顏色的底、面漆配套,以避免漏涂,也要避免流掛,要使涂層均勻一致。
3.3.6.4.在涂刷面層涂料時,必須注意施工現場的濕度和溫度,以免影響涂料的成膜,在濕度大時或溫度太低時,必須待底層徹底干燥后方可涂刷或停止施工。
3.3.6.5.涂刷時應由上而下涂刷。收刷,理刷時都要輕快,不可留下接頭、刷痕,每道刷面要一次成形,不可留有接頭,涂刷后要求顏色一致。
3.3.6.6.涂刷時應要求用力均勻,采用先橫刷再豎刷的方法,縱橫各刷一次為一遍。涂刷完畢后工具應及時用稀料清洗,一切工具和容器禁止與水接觸。
3.3.6.7.多刷多理,涂刷飽滿,不流不墜,光亮均勻,外觀大方得體有舒服感,避免出現流掛、針孔、氣泡、漆膜厚度不均及漏涂等現象。
3.3.6.8.面漆是工程的最后階段,它的好壞關系著整個工程的外觀,所以刷面漆一定要注意以下幾點:
① 所用的油漆必須是經甲乙雙方質檢員、施工負責人認可的材料。
② 刷漆前一定將底漆干燥期間所落下的臟物處理干凈。
③ 面漆在涂刷時一定先橫后豎,來回走動,一定要作到顏色均勻一致,無漏刷、漏涂、流淌現象。
④ 在刷底漆、面漆施工過程中,必須經質檢員認可方能施工,施工完后先由本人自檢認為合格后,再由專檢員檢查,專檢員認為合格后方能進行下一道工序,并且由質檢員現場簽字,以免出現質量事故。


3.4. 效果檢查


    油漆表面顏色一致,應平整、光滑、均勻、無花斑、無遺漏,整體顏色一致,目視、指觸等確認無鼓泡、傷痕、流掛、凹凸、硬化不良等缺陷。


四、質量措施

    本工程的特點是不停產施工,工程專業性強,質量和工藝要求高,高空作業程度高。為此,制定以下措施。
4.1. 技術及安全管理措施
4.1.1.認真編制作業指導書中的安全文明施工措施。做到一切施工活動有安全施工措施,并指出該項作業的主要危險點和防范措施。無針對性安全措施和安全交底,嚴禁布置施工;
4.1.2.電氣作業嚴格執行“電業安全工作規程”中的“二票三制”。施工前必須對每個施工人員進行一次身體檢查,血壓、心臟要符合高空作業的體格標準,所有施工人員必須持有登高作業證;
4.1.3.組織施工人員進行現場安全教育和安全方案的學習。熟識現場環境,明確安全要點,充分了解操作程序和規程。請廠方安全部門對施工人員進行安全教育,學習廠紀廠規,嚴格遵守甲方的各項安全制度;
4.1.4.施工時,所有施工人員必須戴好安全帽,系好安全帶。所有登高人員必須系好雙保險;
4.1.5.所有施工人員班前嚴禁酗酒。風力達到6級以上,陰雨天,嚴禁施工。登高施工人員,必須持勞動安全部門的有效操作證件,持證上崗;
4.1.6.高空作業電動吊籃,必須有產品合格證。使用前,應做詳細檢查,不能有鋼絲繩斷股腐蝕等損壞。懸掛臂在使用前,應進行檢查和測試,保證安全性能;
4.1.7.高空施工中使用的所有工具、材料、設備在吊裝放置中,應嚴格按規定固定,絕對保證不能墜落傷擊設備和地面人員。施工人員必須穿戴好安全帽、防護鏡及相關勞動安全防護用品。一定要遵循由上至下的施工程序。當日施工結束,應進行每日安全小結,發現問題,要及時采取整改措施;
4.1.8.在現場發現違規操作,應立即制止,停止違規操作人員的施工,待進行安全教育和學習并提高認識后,再恢復施工工作;
4.1.9.施工期間,在盡可能大的區域內設置安全區,并設置明顯警戒標志,禁止非本工程人員進入;
4.1.10.本工程施工時由于場地限制,施工人員由于上下施工,因而造成上下交叉作業,起吊運行時,必須將地面人員離開,設安全警戒防護區,嚴禁人員進入防護區,以保證地面施工人員的安全;
4.1.11.施工時設專職安全監護員,施工范圍用醒目標識進行隔離,每個通道口嚴禁無關人員進入施工區域,設警戒性標志;
4.1.12.上下傳遞工具必須使用工具袋,嚴禁亂拋、亂丟。以防施工工具及雜物高處墜落。


4.2. 質量保證措施

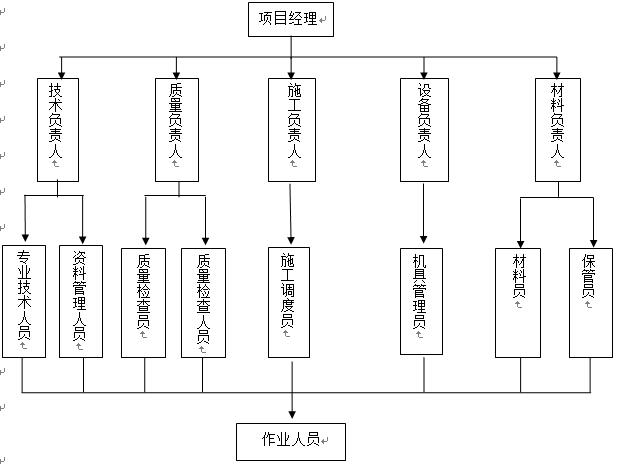

4.2.1.質量保證體系的組成



4.2.2 質量保證措施
4.2.2.1. 堅持“以人為核心”的原則,把人作為控制的動力,采取措施調動人的積極性和創造性,增強人的責任感,通過經常性教育和培訓提高人的素質,避免人的失誤,以人的工作質量保證工序質量和工程質量;
4.2.2.2. 堅持“預防為主”的原則,就是要從對質量的事后把關,轉向?qū)|(zhì)量的檢查、對工序的檢查、對過程產品的檢查;
4.2.2.3. 加強對環境的控制,杜絕因?yàn)椴涣嫉沫h(huán)境直接影響到工程質量,本工程將嚴格按照技術要求附件所列等規程規范進行施工。


4.2.3 質量目標
4.2.3.1. 質量方針:創精品工程,提供一流服務。
4.2.3.2. 本工程的質量目標:全優工程,工程質量達到優良標準;單位工程、分項工程合格率100%,優良率100%。


五、安全措施

5.1.風險評估
根據工程施工特殊情況,同時存在安全隱患的有交叉作業、高空作業、立面作業、帶電作業、起吊作業等,可能會出現高空墜落、火災、人員傷亡事故,另外正是高溫期間,施工人員因體制差異可能會突發急病并此造成事故,因此制定工作環境風險評估。


5.2.危害辨識采用
工作危險性分析法:環境因素分析法和專家經驗分析法,由公司工程技術部和甲方有關部門組成專家和工程技術人員,依據工程施工的特點進行危害的辨識,找出危害隱患,制定預防措施,包括但不限于:
5.2.1. 可燃物滲透于設備表面或地面,在施工過程中遇到明火可引發火災;
5.2.2. 使用轉動設備進行施工可造成工作人員及其他人員傷害;
5.2.3. 其它一般性施工過程中的危害有氧氣、乙炔、油漆、材料倉庫及易燃易爆物品倉庫等部位的管理;
5.2.4. 施工過程中發生意外和緊急情況等;


5.3.風險評估總結
根據以上分析,工程施工的同時,若對重大危險因素的控制不到位,將會造成重大事故。因此,必須采取切實可行的工作環境風險評估管理制度和措施,以控制重大危險因素,預防事故的發生,若控制措施不到位,則不能進行施工作業。


5.4. 風險控制和消減措施
5.4.1.管理措施
5.4.1.1. 建立健全項目部風險評估管理機構,落實各級人員的風險評估職責;
5.4.1.2. 編制風險評估管理計劃書,對項目部風險評估管理進行前面策劃并組織實施;
5.4.1.3. 施工前與甲方簽訂施工安全協議,明確雙方的權利、義務和責任;
5.4.1.4. 成立項目部應急指揮部,負責處理應急事件。
5.4.2.教育措施
5.4.2.1. 根據裝置的施工特點、施工進度的安排以及施工的各級規章制度,制定項目部施工期間的培訓計劃并實施培訓教育,全面提高作業人員的風險意識和防范技能;
5.4.2.2. 切實做好職工的入場前的教育(接受甲方和項目部?jī)煞降慕逃?br>5.4.2.3. 嚴格特殊工種上崗制度;
5.4.2.4. 落實《班組安全活動制度》,提高職工預防和自我保護能力。
5.4.3.技術對策
5.4.3.1. 針對施工作業內容,編制切實可行的技術方案,嚴格方案的審批程序,方案中必須進行危險因素分析和制定相應的管理措施;
5.4.3.2. 向施工人員做好技術方案的交底工作,對制定的防范管理措施必須逐項檢查落實;
5.4.3.3. 嚴格執行施工管理制度和作業許可管理制度管理規定,切實落實各項作業票證的管理執行;
5.4.3.4. 制定項目部現場防火措施,并嚴格貫徹執行;
5.4.3.5. 嚴格控制進入現場作業人員的管理,保護生產裝置的各項設施設備;
5.4.3.6. 編制項目部應急預案,定期進行應急演練,確保應急程序的順利實施;
5.4.3.7. 嚴格按照檢、維修管理制度對進入施工現場的設備、工具和機具實施控制管理;
5.4.3.8. 制定實施過程中人員窒息、中毒、高空墜落等急救措施,并作相應的培訓和演習;
5.4.3.9. 做好與甲方的溝通、協調和配合,避免由于生產裝置運行不正?;蚱渌蛟斐傻膫Γ?br>5.4.3.10. 嚴格執行工程施工的各項管理制度;
5.4.3.11. 列出施工過程中的重大危險因素的控制清單,明確措施和負責人,實施全面的監控管理;
5.4.3.12. 項目部在施工過程中不間斷地組織開展風險評估活動;
5.4.4.安全施工標準化設施
5.4.4.1.標準配電柜:從建設單位指定的電源點引接電源后作施工用的配電柜,該柜為雙層門,除開關把手和接線端子外,為全封閉,內設漏電保護,柜底部設有接零和重復接地銅排,柜門上設有緊急跳閘按鈕。
5.4.4.2.便攜式配電盤:供班組的電動工具在施工中作插接電源用,該盤設有漏電保護、多種形式的插座和收、放電源線裝置。
5.4.4.3.安全標志牌:用于需要作提示、警告、禁止、命令的場所,并布置在醒目處,以引起注意。
5.4.4.4.紅白安全警戒繩:用于施工區域周邊的隔離警戒。
5.4.4.5.垃圾箱:布置在主要施工場地,臨時存放垃圾。
5.4.4.6.每天做到工完料凈、場地清。

六、業績證明(略)

七、公司資質(略)

八、參考效果圖
